Этапы ремонта в новостройке с нуля
- Этапы ремонта в новостройке с нуля
- Этапы ремонта в новостройке своими руками. Ремонт квартиры поэтапно
- Этапы ремонта новостройки. 3) Определитесь с исполнителем работ
- С чего начать ремонт в новостройке без отделки. Последовательность работ при ремонте квартиры в новостройке
- Сколько существует этапов выполнения ремонтных работ. Черновая отделка и инженерия
- Этапы ремонта в новостройке с нуля пошагово таблица. Отделка квартиры в новостройке
- С чего начать ремонт в новостройке с предчистовой отделкой. Последовательность работ во время ремонта квартиры
- С чего начать ремонт в новостройке с чистовой отделкой. С чего начать ремонт в новостройке: план работ
- Последовательность ремонта в старой квартире. Шаг второй. Монтаж коммуникаций
Этапы ремонта в новостройке с нуля
Важно! Капитальный ремонт проходит несколько этапов. Важно четко разграничивать работы и их очередность. Это направлено на то, чтобы обеспечить качество работ, своевременную закупку только тех стройматериалов, которые нужны для конкретного этапа.
Возведение/снос перегородок, формирование ниш;
Прокладывание труб для горячей и холодной воды, канализации, интернет-кабеля, антенны;
Оштукатуривание, армирование стен, перегородок;
Чистовая отделка, шпатлевание поверхностей;
Заливка стяжки на пол, ее выравнивание, прокладка системы теплый пол;
Отделка площади потолка;
Установка керамической плитки;
Установка натяжного или гипскартонного потолка (по случаю);
Установка межкомнатных дверей;
Покраска стен или наклеивание обоев;
Монтаж сплит-системы, источников света, чистовой электрики (розетки и выключатели), плинтусов;
Генеральная уборка, установка мебели, текстиля.
Представленный план обобщен, однако зависимо от дизайна интерьера и ситуации, этапы некоторые можно менять местами, вносить или удалять некоторые пункты. Все стадии сменяют друг друга и даже проводятся одновременно.
На заметку! Ремонт своими силами продолжителен. Если в запасе нет необходимого времени, лучше всего пригласить экспертов.
Можно нанимать бригаду для выполнения всех работ под ключ или отдельных мастеров для определенных видов работ. Они знают, как правильно делать все работы, однако жесткий контроль со стороны хозяина необходим постоянно. Как правило, все свои огрехи они умело накладывают на тех, которые раньше работали, сетуя на то, что все надо переделать, так как качество неприемлемо. Это приводит к необоснованному росту итоговой стоимости и увеличению продолжительности ремонта.
Чтобы избежать неприятностей рекомендуется обращать в специализированную компанию, работающую на рынке давно, имеющую штат опытных сотрудников. Услуги можно заказывать как на выполнение определенных этапов ремонта, так и на услуги под ключ от составления дизайн-проекта дипломированным архитектором, до сдачи квартиры в эксплуатацию. Клиент освобожден от каких-либо забот – все сделает фирма. Компания сама направляет на объект бригаду нужной специализации и квалификации и полным инструментарным набором и профессиональным оборудованием. Она контролирует качество работ, определяет вид стройматериалов, очередность выполнения действий согласно утвержденному дизайн-проекту. Риски переплат или плохого качества исключены, поскольку фирма заключает с клиентом договор, где указана фиксированная цена услуг, срок реализации проекта и предоставляет гарантию. Таким образом, заказчик полностью защищен от недобросовестных исполнителей.
Этапы ремонта в новостройке своими руками. Ремонт квартиры поэтапно
Сразу вам стоит определиться с перегородками. Решите, где и какие будут стоять, какие надо будет убрать/передвинуть. Если перегородки уже есть и вы собрались что-то переделывать, надо получить разрешение и только потом приступать к переносу. Если перегородок нет и вы их будете ставить сами, в договоре прописано из каких материалов вы их можете делать. Лучше придерживаться рекомендаций, иначе можно получить штрафные санкции, а они немалые.

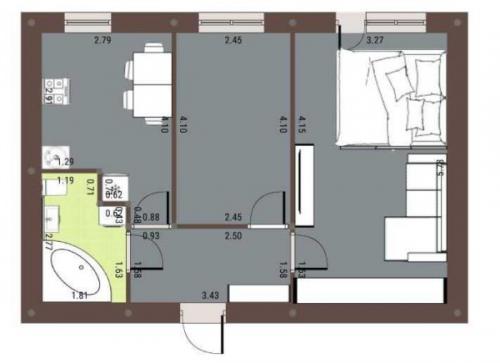

Разрабатываете план квартиры
После утверждения плана квартиры, предварительно определяетесь где у вас будет стоять крупногабаритная мебель, техника, сантехника и т.д. Эти данные вам потребуются для подготовки плана прокладки инженерных систем (водопровода, канализации, освещения, если предусмотрено — вентиляции). Когда план более-менее готов, можно приступать к самому ремонту. Очередность действий такая:

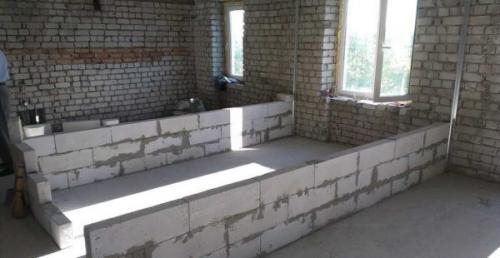

- Установка, перенос перегородок по утвержденному проекту.
Технология ремонта квартиры в новостройке: ставим перегородки
- Пока строятся перегородки, занимаетесь параллельно (или закажите) разработкой . После того, как перегородки стоят, делают разводку электрики — штробление стен, прокладка кабелей (обязательно трехжильные — с заземлением,). В зависимости от типа кабеля он прокладывается либо в гофре, либо без нее. Кабели к щитку не подключаются, розетки, выключатели не ставятся. Устанавливаются только распределительные коробки, подрозетники, в них заводятся концы кабелей. Электропроводку прокладывают:
- в штробах в стенах;
- в полу под стяжкой;
- на потолке если планируется натяжной или подвесной фальшпотолок.

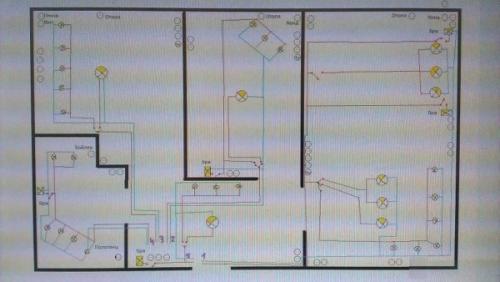

Планировка электропроводки
- Если планируете сделать, самое время заняться этим вопросом. Каркасной она будет или бескаркасной, но ровнять стены под нее не надо, потому сейчас — самое время.

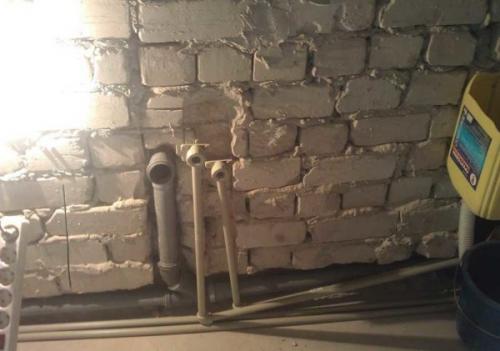

- Разводка труб холодного и горячего водоснабжения, подключение канализации. Если стены не несущие, трубы можно укладывать в штробы в стенах (если позволяет толщина перегородок). В противном случае стараются большую часть труб провести в ванной/санузле, а затем их закрыть гипсокартонным коробом, который впоследствии отделывают тем же маериалом, что и стены.
Трубы холодной и горячей воды, канализация

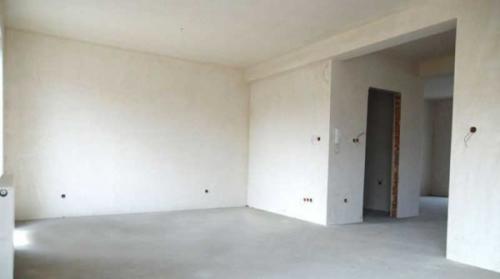

- Выравнивают стены . Если планируете стены отделывать пластиковыми панелями, можно не штукатурить — они крепятся на обрешетку, которая нивелирует все неровности. Но если впоследствии планируете класть плитку, лучше оштукатурить — меньше будет потом хлопот. Раньше штукатурили обычным цементно-песчаным раствором, но в последнее время предпочитают готовые составы на основе цемента или гипса (работать проще). Штукатурить можно просто — надеясь на глазомер и строительный уровень, а можно — по маякам. Второй вариант предпочтительнее, так как более велика вероятность получить ровные стены и прямые углы в 90°. Не больше и не меньше. В любом случае перед штукатуркой стены необходимо прогрунтовать — улучшить сцепление штукатурки и основного материала. Грунтовку выбирают в зависимости от типа штукатурки (на гипсе или цементе).
Штукатурка стен — важно качество
- Если потолок будете белить/красить, его тоже ровняют штукатуркой (не забудьте о прокладке электропроводки к люстрам). Еслиего тоже можно делать на этом этапе. Натяжные потолки делают уже после чистовой отделки стен, так что если вы планируете такой, этот этап пропускаем. Можно только проверить качество заделки межпанельных швов.
- Шпаклевка стен и потолка. Это уже подготовка к финишной отделке. Выбор типа шпаклевки зависит от типа отделки. Если это покраска — берут более дорогие материалы (Широк, например) и добиваются идеально ровной поверхности (проверить можно подсветкой со светодиодной лампой — видны малейшие неровности). Под обои шпаклевочный состав берут дешевле и идеальность тут не настолько важна. Под плитку стены вообще не шпаклюют.
Шпаклевка — уже почти чистовая отделка
- После того, как убрали пыль после затирки шпаклевки и всех других грязных работ, приступают к заливке стяжки пола. Тут тоже необходимо принять ряд решений: будет или нет утепление, звукоизоляция, теплый пол (электрический, другие виды в многоэтажках недоступны или требуют согласования). Стяжку можно сделать обычной цементно-песчаной смесью, можно —. Во втором варианте результат будет лучше — более ровный пол за счет эффекта самовыравнивания смеси.
- Через неделю после заливки стяжки, пока она «зреет», занимаемся отделкой ванны и туалета. Тут обычно много грязи и сделать все необходимо до того, как начнется финишная отделка в остальных помещениях квартиры.
Стяжкой выравниваем пол. Ремонт квартиры с нуля в новостройке почти закончен
- Финишная отделка: красим/белим потолок, клеим обои (устанавливаем). Стелим полы,, наличники, плинтуса. Устанавливаем сами розетки, выключатели, подключаем бытовую технику.
- Заносим мебель и элементы декора.
Этапы ремонта новостройки. 3) Определитесь с исполнителем работ
Фактор, который напрямую влияет и на срок проведения ремонтных работ и на общую их стоимость. Вариантов всего два: делать ремонт своими руками или с помощью профессионалов.
Если хотите доверить этот этап работ профессионалам, то подойдите к их выбору основательно. На рынке много предложений: от мастеров-частников со своими инструментами до ремонтно-строительных компаний с постоянным штатом. Разница в цене работ и рисках.
При желании полностью доверить бремя ремонта и не следить за каждым шагом рабочих выбирайте специализированную компанию, желательно работающую на рынке не менее 5 лет. В этом случае вы будете вести переговоры только с представителем фирмы (обычно прорабом или менеджером), что значительно упростит процесс коммуникации. Также компании такого рода несут ответственность за все этапы работ и подтверждают это юридически.
Если вам важно сэкономить — воспользуйтесь услугами частников, но очень тщательно следите за ходом их работ и настаивайте на заключении договора с указанием сроков и конкретной сметы на все виды работ. Обычно в таких случаях главный критерий выбора — рекомендации тех, кому вы в этом вопросе доверяете.
Совет: не смотрите портфолио, фото готовых ремонтов — качество на фотографиях вы все равно не увидите. Не важно, кого вы выбрали, напрашивайтесь посмотреть их завершенные или текущие квартиры в работе в живую. Только так вы оцените реальный уровень ваших будущих исполнителей.
Источник: https://interer-stil.ru-land.com/stati/etapy-remonta-kvartiry-vtorichki-s-chego-stoit-nachat
С чего начать ремонт в новостройке без отделки. Последовательность работ при ремонте квартиры в новостройке
Перед тем как начать непосредственно ремонт, советуем провести замену замков на входных дверях, чтобы обезопасить себя от непрошенных гостей. Не исключено, что дубликаты ключей остались у строителей, представителей управляющей организации или покупателей, отказавшихся приобретать жилье.
Важно учесть некоторые технические аспекты. Перенос стояка проще проводить летом, когда он отключен. Получить согласие на его отключение у управляющей организации в зимний период удается не всегда. Кирпичную кладку и цементную стяжку на лоджии или в неотапливаемой квартире лучше делать в теплое время. При отрицательной температуре цементный раствор схватывается дольше и не набирает марочную прочность. Устанавливатьне рекомендуется при сильных морозах. Чтобы избежать риска, желательно отложить их установку на лето.
Планируя ремонт в новостройке с нуля поэтапно, необходимо следовать важному принципу: при облицовке двигаться нужно сверху вниз — иначе можно испачкать готовое покрытие или привести его в негодность.
Специалисты советуют приступать к чистовой отделке только после завершения черновой. Иначе можно поцарапать плитку или паркет частицами цемента или песка. Стены несложно будет испортить при перемещении ванны либо других крупногабаритных предметов.
Черновые работы
- — чтобы подключить свет и розетки нужно установить распределительный щиток. Без него будет невозможно использовать болгарки, перфораторы, другой инструмент, подключающийся к сети. Должен быть продуманный план разводки, где отмечено положение розеток, осветительных приборов, стиральной машины, прочего оборудования.
Сколько существует этапов выполнения ремонтных работ. Черновая отделка и инженерия
Что же это такое с не очень гламурным названием - черновые работы? В понятие черновой отделки входят работы, связанные с выравниванием и подготовкой основных поверхностей (пола, потолка, стен) для их последующей отделки, возведением перегородок и конструкций из гипсокартона, формированием дверных проемов, прокладкой труб сантехники и электрических сетей. Данный этап отнимает достаточно продолжительный отрезок времени – от 50% и выше от общего срока ремонта. Но из-за своей важности для окончательного результата ремонтных работ, он не может быть сокращен.
Черновая отделка состоит из следующих этапов.
Возведение межкомнатных перегородок и формирование дверных проемов
Дополнительные межкомнатные перегородки и дверные проемы монтируются из кирпича, пазогребня или пеноблока. Монтаж перегородок из кирпича отнимает больше времени, чем возведение из пазогребня и пеноблока. Кирпич меньше по размеру и на его укладку уходит больше раствора. В среднем, за один день из кирпича может быть возведена перегородка площадью до 10 -12 м2. Из пазогребня или пеноблока ежедневно устанавливаются перегородки площадью до 15-18 м2. В квартире площадью 72 м2(которую мы взяли в качестве примера), мы будем возводить перегородки из пазогребневых плит, и их монтаж займет от 3 до 5 дней.
Прокладка электрических сетей;
К работам по электропроводке относится штробление стен, прокладка кабеля, установка подрозетников. В среднем работы в нашей квартире площадью 72 м2займут от 4 до 5 дней. На сроки монтажа электрики напрямую влияет способ прокладки электрических сетей. Их можно монтировать тремя разными способами: открытым, скрытым и комбинированным.
- При открытом способе монтажа кабель прокладывается в специальных коробах, кабель-каналах. Для крепления используются скобы и клипсы.
- При скрытом монтаже проводка располагается в стене. Предварительно проводится штробление канала. Так же кабель монтируется в пустотах, потолочных перекрытиях, под напольным покрытием и за гипсокартонном.
- Комбинированный способ совмещается в себе открытый и скрытый монтаж.

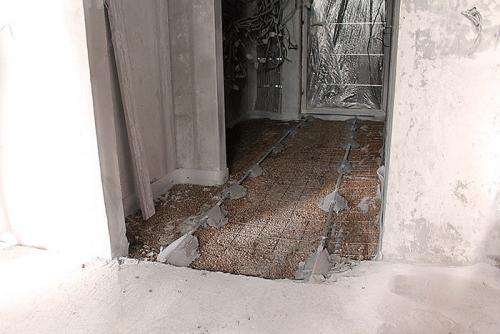

Заливка стяжки
Стяжка пола производится для выравнивания пола при капитальном ремонте квартиры. Для цементно-песчаной стяжки применяется раствор из цемента, песка, воды и добавок, обеспечивающих прочность и эластичность раствора. Для толстого слоя, свыше 6 см., в смесь дополнительно добавляется керамзит, позволяющий облегчить стяжку и сократить расходы на такелажные работы. Предотвращают появление трещин армирующие волокна и модификаторы. Срок службы такой стяжки исчисляется десятками лет. Единственный минус цементно-песчаной стяжки – длительная сушка после заливки. Срок выполнения работ по заливке пола в нашей квартире из примера - 4-6 дней. После заливки рекомендуется не приступать к следующим работам в течение 2-3 дней для первичного набора прочности цементно-песчаного раствора. Полный же набор прочности стяжкой происходит по прошествии 28 суток. Но не пугайтесь, это совершенно не значит, что почти месяц в вашей квартире или доме не будут вестись работы. Параллельно с высыханием стяжки пола обычно ведутся работы по сантехнике, а если в квартире нет повышенной влажности, можно приступать к предчистовой отделке.
Если же квартира площадью больше 120 м2есть смысл задуматься о полусухой стяжке. Плюс её в том, что делается она в квартире всего за один день. То есть на объемах позволяет сэкономить как минимум неделю сроков и немного по стоимости. Но напомню, что выгодно это только на площади свыше 120 м2. В противном случае такой вид выравнивания пола является экономически не выгодным.

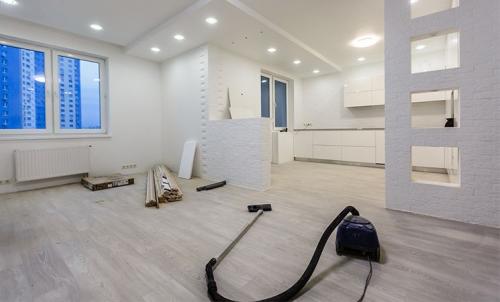

Этапы ремонта в новостройке с нуля пошагово таблица. Отделка квартиры в новостройке
Последовательность ремонта в новостройке примерно такая же, как во вторичном жилье:
1. Перенос или постройка перегородок
2. Разводка электропроводки и труб
3. В ыравнивание стен и пола
4. Ч истовая отделка
Если на третьем этапе вспомнить об усадке, вряд ли придется делать капитальный ремонт через 2-3 года.
Стены штукатурят по маякам или под правило
Штукатурка по маякам — когда на стену крепят специальные металлические профили-маяки, и ориентируются на ним в процессе оштукатуривания. Потом маяки удаляют, а оставшееся пространство заполняют штукатуркой.
Правило — это такая длинная рейка. Им вытягивают саму штукатурку и потом им же проверяют результат. В случае штукатурки под правило просто не устанавливают маяки, а ориентируются на инструмент.
Чтобы штукатурка не потрескалась, ее армируют сеткой-серпянкой. Это придется сделать хотя бы на стыках новых перегородок с «родными» стенами. Если дом кирпичный, лучше проклеить все стены.
Альтернатива штукатурке — гипсокартон. Его крепят на каркас или прямо на стены, если они ровные. Первый способ съест много места в комнате, зато можно проложить шумо- или теплоизоляцию. Чтобы листы не искривились от усадки, между ними и потолком оставляют зазоры в 1-2 см.
Пол выравнивают стяжкой. Если дом панельный или кирпичный, лучше сделать плавающую стяжку: ее так называют, потому что она не закреплена ни на полу, ни на стенах. От плиты пола ее отделяет полиэтиленовая пленка или рубероид, а от стен — демпферная лента. Такая стяжка не повредится при усадке и обеспечит дополнительную шумоизоляцию.
С чего начать ремонт в новостройке с предчистовой отделкой. Последовательность работ во время ремонта квартиры
Зная, с чего начинают ремонт в квартире в новостройке, вы сможете выполнить этот этап с наименьшими потерями времени, сил и денег. При этом важно иметь представление и о последовательности работ, которая зависит от степени подготовки жилья к отделке.
Есть 3 вида квартир в новостройке:
- без отделки;
- с предчистовой отделкой;
- с чистовой отделкой.
Без отделки
В первую очередь разберемся, с чего начать черновой ремонт в новостройке.
Этапы работ таковы:
- Оштукатуривание потолка для устранения перепадов и дефектов поверхности (заделка швов в панельном доме).
- Выравнивание поверхности стен с помощью штукатурки или листов ГКЛ.
- Заливка цементно-песчаной стяжки (выравнивание пола).
Если в целом говорить о том, с чего нужно начать ремонт новостройки без отделки, то здесь действует одно простое правило. Работы ведутся сверху вниз, поскольку так удается минимизировать загрязнение квартиры.
Если сначала залить стяжку, а затем начать
штукатурить стены или даже монтировать ГКЛ, то пол в процессе этих работ будет загрязняться.
Так выглядит квартира под черновую отделку
С предчистовой отделкой
В отличие от черновой, предчистовая отделка включает:
- залитую стяжку;
- возведенные и оштукатуренные перегородки;
- выполненную электрику;
- сантехнику, межкомнатные двери и прочие работы в зависимости от пакета застройщика.
Квартира с предчистовой отделкой — оптимальный вариант, если жилье приобретается для сдачи или в ипотеку, когда нет лишних денег на дизайн, нет планов серьезно что-то менять в планировке, а заехать нужно сразу.
Но здесь обязательно нужно смотреть,
какой пакет предлагает застройщик, поскольку в него могут входить разные работы. И от этого будет зависеть, с чего начать ремонт в новостройке с предчистовой отделкой. Обычно работы выполняются в следующей последовательности:
- Комплексная проверка уровня и плоскости потолка, стен, и залитой стяжки. Проверить электрический щиток и точки подключения сантехники. Прозвонить розетки, при необходимости завести в квартиру интернет, проверить открывание/ закрывание окон, работу вентиляции, слив канализации. В зимний период работу отопления, запотевание стен и окон.
- Покупка и установка входной двери.
- Разработка дизайн-проекта.
- Монтаж оконных блоков, подоконников и дождевых сливов (при необходимости).
- Демонтаж перегородок и установка новых дополнительных перегородок (для тех, кого не устраивает планировка).
- Электрификация квартиры с полной разводкой проводов по комнатам*.
- Монтаж водопроводных и канализационных труб, подключение коммуникаций и сантехники*.
С чего начать ремонт в новостройке с чистовой отделкой. С чего начать ремонт в новостройке: план работ
С чего начать ремонт квартиры в новостройке? Подобный вопрос волнует каждого владельца жилья в новом доме. Наши советы и рекомендации специалистов помогут справиться с этой задачей и подготовить помещение к заселению.
Этапы ремонта в новостройке зависят от исходного состояния объекта. Новое жилье сдается с тремя типами отделки:
- черновая;
- предчистовая;
- чистовая.
Если вы приобрели жилье с уже выполненными черновыми работами, количество этапов ремонта квартиры в новостройке значительно уменьшается. Как правило, в помещении уже сделана стяжка пола и выровнены стены, установлены батареи, сделана проводка под розетки, выполнено разведение сантехники.
До начала ремонта в новостройке своими руками внимательно осмотрите помещение. Это важно сделать еще до подписания акта его передачи новому владельцу. Только так вы сможете исключить этапы чернового ремонта в новостройке с отделкой! Если строители выполнили свою работу некачественно, вы имеете право потребовать от застройщика бесплатно устранить выявленные недостатки.
Квартира новостройка до начала ремонта должна соответствовать указанным в технической документации требованиям. Например, если строители криво установили окна или не загерметизировали швы, то это вина застройщика, а не ваша собственная. Укажите обнаруженные недочеты в смотровом листе. До начала ремонта в новостройке строительная организация обязана своими силами убрать "косяки" или компенсировать вам расходы на дополнительные работы и материалы. Основанием для этого является договор, в котором прописаны гарантийные сроки на объект долевого строительства.
Последовательность ремонта в старой квартире. Шаг второй. Монтаж коммуникаций
Определяя последовательность ремонта вторичного жилья, сначала нужно выделить те работы, которые могут навредить готовому ремонту, и выполнить их в первую очередь: застеклить балкон, сменить окна и батареи, установить систему вентиляции.
Дальнейшая последовательность ремонта вторичной квартиры включает в себя работу с проводкой и коммуникациями. Для этого демонтируем старые провода и протягиваем новые. То же самое касается и труб системы водоснабжения.
Перед тем как менять проводку, нужно составить план размещения и подключения осветительных приборов, выключателей, слаботочных сетей. Это позволит в дальнейшем не использовать удлинители. Также нужно проработать план установки сантехнического оборудования. Если не умеете составлять такие схемы самостоятельно, лучше обратиться к специалистам.
На этом этапе вам понадобятся грамотный сантехник и электрик. Первый подсоединит бройлер (при необходимости), радиатор, полотенцесушитель и душевую кабину. Второй поможет подключить розетки.
Еще один важный момент, о котором нельзя забывать на этом этапе – это угол водоотведения. Проверьте, достаточно ли хорошо сливается вода в ванной, и правильно ли к кранам подведена холодная и горячая вода.
В каждой розетке должно быть подключено электричество. А еще вы должны знать, какой «автомат» в электрощите за что отвечает, если вдруг в квартире погаснет свет.
В завершение этапа можно заменить окна. А вот к выравниванию стен и полов лучше пока не приступать. Вначале нужно провести проводку под розетки.
Оканчивается этот этап на заглушках на сантехнике и выведении проводов в подрозетники.
