Через сколько снимать опалубку. Распалубка в зависимости от количества воды в бетоне
- Через сколько снимать опалубку. Распалубка в зависимости от количества воды в бетоне
- Когда снимать опалубку после заливки бетона летом. Строительные нормы
- Через сколько можно снимать опалубку после заливки бетона для фундамента. Факторы, влияющие на показатель прочности
- Через сколько можно снимать опалубку. Через какое время можно снимать опалубку
- Как установить опалубку. Назначение и виды опалубки
- Через сколько снимать опалубку с бетона. Как происходит созревание бетона
- Видео когда снимать опалубку?

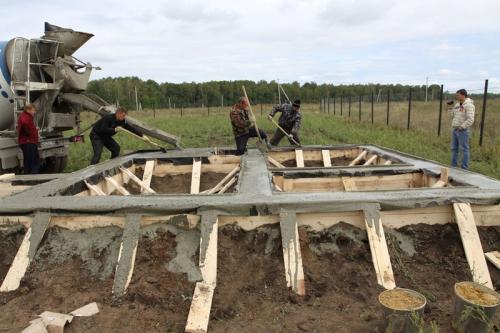

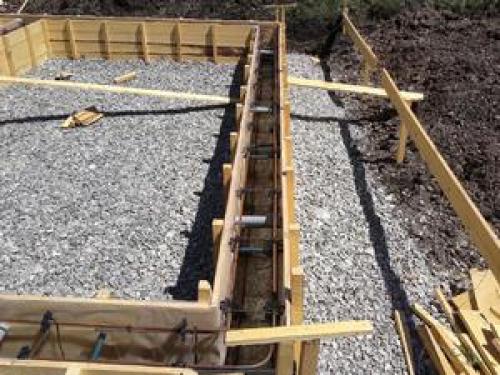

Через сколько снимать опалубку. Распалубка в зависимости от количества воды в бетоне
Кроме влажности воздуха и температуры окружающей среды, на скорость созревания монолита может влиять и процентное соотношение воды в используемой смеси. Срок, через сколько дней можно снимать опалубку с бетона, может значительно изменяться в зависимости от вязкости используемого материала. При минимально допустимом соотношении воды к цементу в 4:10, на достижение оптимальной плотности уйдёт 7 дней при оптимальных климатических условиях.
Более вязкий бетон застывает значительно быстрее Источник stroykarecept.ruУвеличение жидкости на первый взгляд даёт неоспоримые преимущества – готовый бетон более прост и податлив при заливке. На деле такая прихоть будет стоить нескольких дней сохранения опалубки. При соотношении воды к цементной смеси в 6:10, спустя неделю после заливки бетон наберёт лишь 64 % от итоговой твёрдости. Максимально предусмотренное СНиП соотношение в 7:10 даст при 7-дневной выдержке лишь 63 % твёрдости.
Демонтаж деревянных конструкций
Этап, когда можно снимать опалубку при бетонировании, очень важен для всего процесса строительства дома. Соблюдение рекомендаций позволит сохранить целостность всей конструкции. Основное правило распалубки – аккуратное снятие щитов без выбивания и выламывания досок. Не допускается использование лома, болгарок или циркулярных пил – они могут отколоть куски недозревшего бетона.
Угловые элементы конструкции застывают быстрее Источник ytimg.comЧерез сколько дней бы не снимали опалубку с бетона, всегда следуют чёткой последовательности действий. Сначала открывают угловые части фундаментов или монолитных плит – эти элементы первыми отдают влагу и, как следствие, быстрее накапливают необходимую твёрдость. Следующим шагом является откручивание гаек с металлических стяжек. Затем удаляют вертикальные подпорки и аккуратно отодвигают доски от бетонного основания. Оставшиеся в опалубке стяжные винты аккуратно подрезают при помощи УМШ, чтобы их края не выступали более чем на 2-3 мм.
Ни в коем случае нельзя оставлять опалубку даже в случае замораживания стройки по причине отсутствия необходимых для этого ресурсов. Дерево будет втягивать в себя лишнюю влагу, нарушая равномерность отвердевания фундамента. Зимой оставление опалубки приведёт к её разрушению из-за замерзания воды в досках.
Когда снимать опалубку после заливки бетона летом. Строительные нормы
Если процесс производится в домашних условиях, то измерить этот фактор нереально, поэтому ориентируются на время, которое выделено на процесс застывания и температуру воздуха. После снятия можно продолжать работы и нагружать бетонную основу. Начинать работу желательно в тёплый период , когда количество осадков небольшое.
Чаще всего это ранняя осень, весна, лето, в это время погода и температура окружающей среды максимально подходят для качественной укладки и быстрого высыхания основы. В строительстве существует термин распалубочной прочности, который указывает на время снятия защиты с бетона и дальнейшего продолжения процесса.
Это значение зависит от типа конструкции. Для армированных ленточных и плиточных оснований, отмостки и армопояса он составляет 50% от марочной проектной прочности. В таком случае можно быстро продолжить работу и возвести здание. При затвердевании столбов, колонн и вертикальных изделий распалубочная прочность составляет около 30% от общей прочности. Для монолитных перекрытий и бетонных лестниц показатель должен составлять около 70%, поскольку на основу будет произведено сильное давление. Это может повлиять на поверхность и при недостаточном затвердении приведёт к разрушению.
Все перекрытия, занимающие длину около 6 м и более, должны ставиться на основу, затвердевание которой достигла до 90%. В случае частного домостроения демонтаж опалубки производится приблизительно после достижения 50 процентов от общего застывания основы.
Исключением являются железобетонные лестничные пролёты, которые устанавливаются на основу, застывшую до 70%. Для того чтобы основа была качественной и хорошо выдерживала механические нагрузки, надо точно определить время, по истечении которого нужно разбирать опалубку.
Важный вопрос
Хотя химическая реакция кристаллизации частиц материала и связка их между собой происходит в стандартном режиме, все же окружающие факторы имеют влияние на этот процесс. Процедура протекает в два этапа. Сначала происходит схватывание в оптимальных условиях, которое занимает несколько часов.
Первичное затвердевание не может быть основой для продолжения работы, но является показателем качества бетона, уровня размешивания смеси и возможности принятия формы, которую даёт опалубка. Это важный элемент, поскольку можно увидеть, достаточно ли плотный фундамент, и добавить густоты с помощью цемента.
Второй фактор — это набор марочной прочности. Он происходит после 90% получения ожидаемой твёрдости, остальные проценты зависят от того, как влияют окружающие условия. Этот процесс может завершиться уже через несколько лет после строительства. Поэтому снятие опалубки не является стандартным процессом для всех типов работы, зависит от следующего:
- типа материала;
- факторов окружающей среды;
- количества влаги;
- температурного режима.
Для того чтобы замедлить процесс высыхания, используется метод «шевеления». Он актуальный при транспортировке бетона специальными смесителями. Если говорить о стандартных условиях, при достаточном уровне влажности в воздухе бетонная смесь может достичь нужной прочности приблизительно за трое суток, а затвердеть на 75−80% за неделю.
Если температура воздуха отличается, в нем много влаги, то время отвердевания может увеличиваться или уменьшаться. Строители советуют пользоваться таблицей , которая считывает температуру воздуха и указывает на прочность бетона. За основу берётся среднесуточная температура воздуха. Благодаря вычислениям можно узнать, через сколько дней можно снимать опалубку с ленточного фундамента или другого типа основы.
Факторы, влияющие на прочность
Нельзя упускать из виду влияние окружающей среды. Большую роль в наборе прочности основой играет режим влажности. В жаркое время открытый твердеющий монолит поддаётся влиянию окружающей среды. Первое солнце сильно пригревает поверхность бетона и быстро испаряет влагу. Поверхность застывает быстрее, влага в основе сосредотачивается, в результате чего на поверхности возникает трещина .
- Поэтому в процессе высыхания строители советуют увлажнять поверхность.
- Химическая реакция ускоряется, но из-за этого отвердевания происходит неравномерно. Бетон покрывается трещинами и неровностями, верхняя часть начинает рассыпаться и крошиться. Мастера советуют для исключения разрушительных процессов добавлять воду на поверхность с помощью распылителей.
- После этого надо укрывать поверхность для создания парникового эффекта, чтобы влага равномерно испарялась изнутри, но при этом не пересыхала поверхность.
Нельзя также допускать переохлаждения бетона из-за ночных морозов, поскольку это также чревато разрушением основы. Для этого существуют специальные обогреватели и технологии, укрывающие поверхность при низких температурах.
Через сколько можно снимать опалубку после заливки бетона для фундамента. Факторы, влияющие на показатель прочности
- Время застывания бетона в опалубке зависит от состава раствора. Так, силикат кальция и алюминат кальция в составе бетона ускоряют процесс его застывания.
- При определённых температурных условиях срок снятия опалубки с фундамента и других конструкций может меняться. Чем выше температурные показатели воздуха, тем скорее созревает бетонный раствор. Так, при температуре внешней среды +30°С бетонная масса наберёт 80 % от нормируемой прочности за 5 дней. А при показателях не выше +3°С опалубочные щиты можно демонтировать через 28 дней. Решая, когда можно снимать опалубку при бетонировании, учитывают среднесуточные температурные показатели, а не её наибольшее значение.
- Соблюдение технологического процесса выдержки бетонной смеси. Чтобы ускорить сроки созревания бетона, необходимо периодически смачивать бетонную поверхность водой. Также бетон накрывают плёнкой из полиэтилена. Проведение любых монтажных работ на несозревшем бетоне запрещено. В принципе, демонтаж опалубки ленточного фундамента можно производить при достижении раствором половины нормируемой прочности, но монтажные работы разрешено вести только с момента достижения раствором не менее 80 % от нормируемого показателя прочности.
- То, через сколько снимать опалубку с бетона, во многом зависит от состава наполнителя. Так, время схватывания бетона может в разы сократиться при использовании в смеси для фундамента следующих наполнителей: щебень, бут, керамзит.

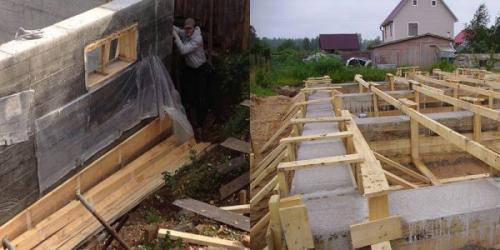

Через сколько можно снимать опалубку. Через какое время можно снимать опалубку
Для получения качественного основания под строением важно не только правильно установить опалубку, но и более точно определить время проведения ее демонтажа. Идеальным считается срок, позволяющий бетону набрать полную прочность, многие придерживаются срока в 28 дней. Но иногда ждать такое время нецелесообразно, а нарушать строительные нормы не рекомендуется. Следовательно, нужно знать, от чего зависит степень созревания бетона.
Основными факторами, влияющими на это свойство, являются погодные условия, марочная прочность, предполагаемая нагрузка на бетонную конструкцию, а также количество жидкости в бетоне.
Когда снимать опалубку
Кроме того на время застывания бетона влияют компоненты, входящие в его состав. Например, добавление в смесь для фундамента щебня или керамзита в несколько раз сокращает время схватывания бетона.
Ускорить сроки созревания бетона помогает периодическое смачивание поверхности водой или накрывание полиэтиленовой пленкой.
Самым важным критерием считается погода, так как именно среднесуточная температура воздуха оказывает влияние на выдержку бетона. Для примера можно привести следующие показатели:
- Если среднесуточная температура отмечалась на уровне от -3 до 00С, то через две недели прочность бетона достигнет 20%, а через 28 дней – всего 25%.
- При 00С распространенные марки бетона М200-М500 через 5 дней набирают прочность 28%, через две недели – 50%, а через месяц – 65%.
- При среднесуточных показателях температуры +100С в течение 5 суток бетон застынет на 50%, через две недели этот показатель будет равен 72%, а через месяц – 85%.
- При температуре +200С аналогичный бетон уже через 3 дня наберет прочность 50%, а через 28 дней – 100%.
- При среднесуточных показателях температуры выше +300С уже через 2 дня бетон застывает на 55%, а полная прочность будет достигнута через 14 дней.
По мнению специалистов, снимать опалубку можно после того, как прочность бетона достигает 50-70%. Это наиболее безопасно для конструкции.
Исходя из указанных данных, определяется примерное время снятия опалубки:
- При среднесуточных показателях температуры 30-350С снимать опалубку можно через 2 дня.
- Температура воздуха 20-250С позволяет проводить демонтаж через 3-4 дня.
- Среднесуточная температура 10-150С дает возможность разбирать опалубочную конструкцию уже на 5-7 день.
- Затвердевание бетона при+50С проходит в течение 10 дней, после этого снимают опалубку.
- Температура от 0 до +10С продлевает застывание бетона до 15 дней, следовательно, проводить демонтаж опалубочной конструкции не рекомендуется.
Помимо температуры на время застывания бетона сильно влияет влажность воздуха. Поэтому опытные строители рекомендуют заливать фундамент в сухое время года. Большинство строителей начинают заливку фундамента ранней сухой осенью и оставляют конструкцию на зиму.
Однако при этом следует помнить, что опалубка снимается в любом случае. Во-первых, неснятая конструкция оказывает разрушительное воздействие на бетон. Во-вторых, демонтаж опалубки до наступления морозов позволяет выполнить дополнительную гидроизоляцию фундамента, защищая его от впитывания осенней влаги и дальнейшего разрушения.

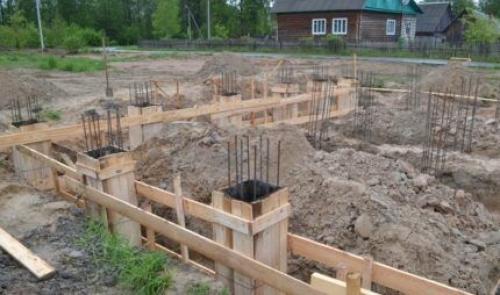

Как установить опалубку. Назначение и виды опалубки
Опалубка – это постоянная или временная конструкция, изготовленная из различных материалов. Основным предназначением опалубки является создание специальной ограждающей формы для заливки бетонной смеси.
Ограждающая система придает монолитность бетонному основанию, в некоторых случаях изолирует закладываемый фундамент от почвы.
Чаще всего для обустройства системы используют древесину. Общедоступный материал отличается приемлемой стоимостью и прочностью. Простой и быстрый монтаж, дешевизна – являются главными преимуществами конструкции
Заранее заготовленные элементы системы называют щитовой палубой. Для сооружения стандартной опалубки требуются следующие материалы, инструменты и приспособления:
- щиты для придания формы;
- крепеж для фиксации щитовых ограждений;
- дополнительные леса для фиксации щитов.
Деревянную опалубку устанавливают при строительстве частных сооружений. Крупные жилые объекты подразумевают использование конструкций из стали и алюминия. Опалубка из пенополистирола считается самой прочной и долговечной, ее устанавливают в регионах с неблагоприятным климатом.
От того насколько правильно выполнена система опалубки, зависит надежность будущей постройки. Строители должны грамотно производить расчеты и соблюдать строгую последовательность выполнения работ. Конструкцию монтируют, придерживаясь строгих правил и норм.
Для понимания особенностей процесса следует ознакомиться с инструкцией по возведению разных видов опалубки, научиться производить расчеты, изучить основные требования к проведению данного вида работ.
Опалубочные конструкции сооружаются на временной и постоянной основе. Различают два основных типа конструкций – разборные (съемные) и неразборные (несъемные).
Несъемная опалубка отличается простотой монтажа, после заливки бетонной смеси она остается в фундаменте. Система придает бетонному основанию дополнительную прочность
Несъемные конструкции сооружают из полимерных материалов. Щиты из полистирола защищают фундамент от воздействия низких температур, имеют высокий уровень теплоизоляции и отличные характеристики прочности. Еще один плюс неразборной системы – снижение расходов на материалы.
Съемную опалубку убирают из основания после полного затвердевания бетона. Все элементы конструкции можно использовать повторно.
Съемная опалубка должна быть полностью герметичной, а все составляющие элементы – надежно соединены. Конструкции предназначены для сооружения фундаментов различной сложности. В основном съемные опалубочные системы изготавливают из подручных материалов, ДВП, ЦСП, древесины
Объединение первого и второго вариантов конструкций называют комбинированной опалубкой, ее устанавливают преимущественно на сыпучих грунтах, когда установить съемную опалубку не представляется возможным
Комбинированная опалубка состоит из наружного и внутреннего слоя. Первый слой состоит из досок, второй внутренний – из пенополистирола. Полимерный материал крепят к грунту с использованием двадцатисантиметровых гвоздей.
Пенополистирол и доски скрепляют при помощи саморезов. Комбинированный тип опалубки отличается хорошими теплоизоляционными свойствами и прочностью. Такая конструкция обеспечивает защиту бетонному основанию с двух сторон.
В частном домостроении устанавливают столбчатые фундаменты и сплошные основания в виде плиты. Устройство опалубки для данных видов оснований имеет свои конструктивные особенности.
Опалубочная система для столбчатого фундамента выполняется из дерева и металла. В некоторых случаях допустимо применение асбестоцементных и пластиковых труб
Опалубка для столбчатого фундамента. Для монтажа временной опалубки обычно используют древесину. Систему сооружают из досок толщиной в 40 см и шириной от 15 см. Деревянные щиты крепят к каркасу из брусьев. В сооруженные короба заливается раствор. После завершения процесса отвердевания бетона систему демонтируют.
Опалубочная конструкция в виде плиты рассчитана на значительные нагрузки и применяется при возведении зданий, имеющих более одного этажа.
Сплошное основание в виде плиты представляет собой монолитную конструкцию с армирующими прутьями. Плиту устанавливают на воздушную подушку из песка. Опалубку монтируют по всему периметру основания, с внешней стороны устанавливают поддерживающие опоры.
Кроме обустройстве опалубки при заливке фундамента важно также позаботиться о его вентиляции .
Через сколько снимать опалубку с бетона. Как происходит созревание бетона
Созревание строительных растворов на базе цемента нельзя рассматривать с точки зрения простого выпаривания воды. Это вовсе не то, что происходит, к примеру, в комке глины – происходит испарение излишней влаги, и сформованная масса обретает определенную механическую прочность. Необожженная глина не теряет своих свойств и может использоваться неоднократно.
Созревание же бетона – это сложный и абсолютно не обратимый физико-химический процесс, вода в котором играет роль не только и не столько растворителя, сколько одного из главных реагентов. Именно затворение водой приводит в действие химические реакции, происходящими с главными минеральными компонентами цементного порошка.
- Трехкальциевый силикат – наверное, главное звено в процессе набора бетоном своей прочности. Именно он при соединении с водой дает ощутимое поднятие температуры в растворе в стадии схватывания. Действие этого минерала будет играть важнейшую роль в созревании цементного камня в течение первого, самого решающего месяца.
- Двухкальциевый силикат, наоборот, «вступит в дело», словно переняв эстафету у трехкальциевого. Зато его действие ощутимо годами – бетонные конструкции постоянно наращивают свою прочность.
- Трехкальциевый алюминат – именно этот компонент дает скорость первоначальному схватыванию и набору прочности в первые часы и дни после приготовления раствора и его заливки.
- Четырехкальциевый алюмоферрит – его действие не столь явно выражено на первых порах, но он необходим для набора прочности на завершающих стадиях созревания бетона.
В процессе образования каменной структуры бетонный раствор проходит две основные стадии:
А. Первым всегда идет схватывание раствора. Этот процесс может занимать всего от нескольких часов, особенно в оптимальных температурных условиях (порядка 20 ÷ 25 ° С ), и до суток. В это время бетон теряет свою подвижность, приобретает придаваемую ему форму.
Существует понятие тиксотропии – пока на жидкий бетон оказывается «шевелящее» воздействие, процес с с хватывания не начинается (естественно, до определенных временных пределов). Именно это и позволяет доставить готовый раствор от производственной линии по его изготовлению к месту заливки (которое порой располагается на значительном расстоянии) в медленно вращающихся емкостях бетоновозов.
Свойство тиксотропии бетонного раствора позволяет перевозить его на значительные расстояния
Даже на залитый уже в форму бетонный раствор в этот период еще есть возможность оказать какое-либо корректирующее воздействие – например, подправить просевшую опалубку. После окончания схватывания все манипуляции становятся бесполезными. Раствор переходит в стадию созревания — набора прочности.
Б. Процесс набора прочности – намного более длительный. Сказать точнее – верхнюю его границу вообще подвести практически невозможно. Когда говорят, что бетон в течение месяца полностью созрел, то чаще всего имеется в виду набор марочной прочности на уровне примерно 95 – 98 % . А оставшиеся проценты будут «не спеша» добираться годами.
Раствор уже принял предварительно заданные формы, и на первый план выходят химические реакции. Вода, послужившая растворителем, активно входит в контакт с составляющими цемента, связывается с ними, что приводит к быстрому росту кристаллической структуры цементного камня. Межкристаллические связи обволакивают наполнители – песок, гравий, фиброволокно и т.п ., постепенно переводя сырую рыхлую массу в твёрдое состояние.

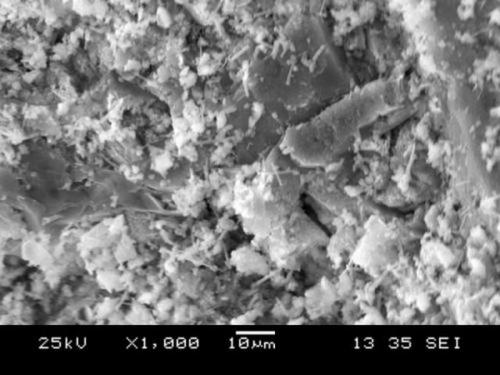

Процесс кристаллизации бетона мод мощным микроскопом
Еще раз можно подчеркнуть важность воды, которая в данном случае выполняет роль активного участника физико-химического перехода одного состояния вещества в другое. Недостаточность воды — это прямая предпосылка для недобора бетоном прочности – он получается пористым, покрытым трещинами, рыхлым и т.п . Поэтому так важно поддерживать влажное состояние застывающего раствора.
Вторым важнейшим параметром для созревания бетонного камня является температура, при которой проходит реакция кристаллизации. При создании определенных условий ( высокой температуры, влажности и соответствующего давления, сроки первичного схватывания бетона и первоначального набора прочности можно сократить до минимума. Это используется на заводах железобетонных изделий, где залитые в формы заготовки повергаются высокотемпературному пропариванию в специально созданных условиях.
Промышленные вибростенды с автоматическим высокотемпературным пропариванием
Совместное воздействие на таких стендах высокой влажности, температуры и нужной вибрации приводят к тому, что готовые детали можно вынимать из форм уже через 6 ÷ 10 часов – они к этому времени набрали достаточную прочность для складирования и перевозки, и в опалубке уже не нуждаются.
Для чего все это так подробно рассказывается? Исключительно для того, чтобы у читателя сложилось прочное представление о взаимосвязи внешних параметров и сроков созревания бетона. Понятно, что в условиях строительства частного дома никаких особых условий мы создать просто не в силах. Значит, будем ориентироваться на реальные возможности.
